尊龙凯时发电公司完成三号输煤栈桥钢结构支柱首吊
宣布时间:2024-03-06 09:20:46     作者:金鑫 田名则   浏览量:7977   分享到:

克日 ,尊龙凯时发电公司顺遂完成三号输煤栈桥钢结构支柱首吊 ,输煤栈桥钢结构装置事情正式拉开序幕 。

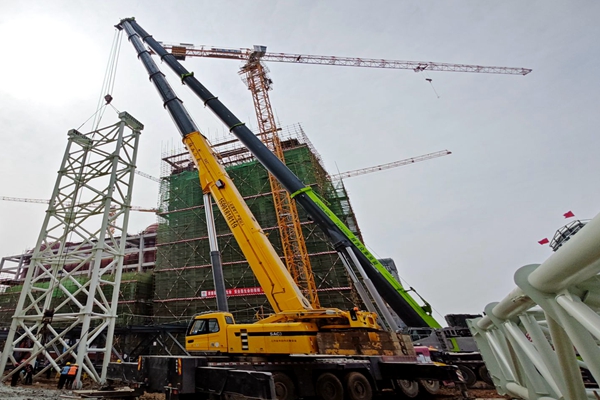

据悉 ,三号输煤栈桥钢结构位于一号运转站至碎煤机室之间 ,接纳钢柱、钢桁架、钢支持等结构形式 ,接纳焊接方法毗连 。此次吊装共计两跨 ,跨距22.6米 ,第一跨高度29.113米 ,重69吨;第二跨高度35.719米 ,重76.4吨 ,接纳一台650t和一台300t汽车吊 ,接纳两车抬吊方法举行起吊就位装置 。为确保首吊事情的顺遂举行 ,该公司制订了详细的吊装计划和应急预案 ,对加入吊装的事情职员举行了严酷的清静培训和清静手艺交底 。在吊装历程中 ,现场事情职员严酷遵守清静操作规程 ,确保了首吊事情万无一失 。

三号输煤栈桥钢结构支柱首吊乐成 ,标记着该公司在输煤系统建设中取得了又一主要突破 。随着钢结构装置事情的有序推进 ,将为输煤栈桥的顺遂投运涤讪坚实基础 。(金鑫 田名则)
